主生产计划矩阵---供应部分
双击自动滚屏 发布者:342 发布时间:2010/12/13 阅读:708
 供应部分

    (1) 主生产计划(MPS)

    出现在矩阵中的主生产计划供应订单有三种形式,即已下达的订单,确认的计划订单和计算机计划订单。

    a)已下达的订单

    这种指明可以把物料、人工和设备用于制造某项指定的产品或物料,从而启动了生产过程。

    b)确认的计划订单

    指主生产计划员确认了计划订单的数量和日期。计算机系统不能再修改其数量和日期。

    c)计算机计划订单

    是由计算机软件系统生成的而不是由主生产计划员生成的订单。它是计算机软件系统对主生产计划员提出的建议。

    (2)预计可用量

    预计可用量是在指定的时区的预计库存量。它是计算机系统进行供需平衡判断的基础。

    (3)可承诺量(Available to Promise,ATP)

    这一行用于支持客户订单承诺。它告诉市场和销售部门,在不改变主生产计划的前提下还可以满足多少客户需求。ATP是公司的库存和计划生产量中尚未承诺给客户订单的部分。计算ATP的方法有三种,即离散的ATP,向前看的累计ATP和不向前看的累计ATP。

    a)离散ATP

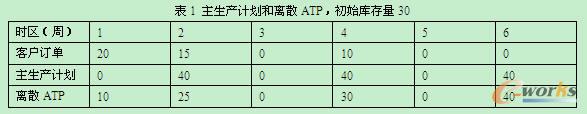

主生产计划和离散ATP,初始库存量30

    第一个时区的ATP是初始库存量加上主生产计划量再减去下一次出现主生产计划量之前所有时区中未交付的客户订单之和。对于所有其它时区,如果在该时区设置了一个主生产计划量,则ATP是这个主生产计划量减去在这个时区以及直到下一个主生产计划量出现之前的各个时区上所有的客户订单得到的差。对于主生产计划为零的时区,ATP亦为零。

    b)不向前看的累计ATP

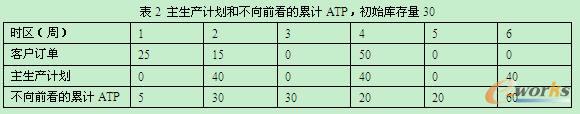

主生产计划和不向前看的累计ATP,初始库存量30

    表2是关于计算不向前看的累计ATP的例子。使用这种方法,某个时区的ATP等于前一个时区的ATP加上本时区的主生产计划量减去本时区的未交付的客户订单。这样,第2周的ATP等于5+40-15=30。

    使用这种方法得到的结果是,某一个时区的ATP可能包括了前面时区的ATP数量,而且这个数量也包括在其后时区的ATP中。例如,第2周30件的ATP包括了第1周的5件ATP,而且这5件也包括在其后各周的ATP中。这就要求客户订单承诺人员理解这些数据之间的关系,才能从中得到正确的信息。所以,这种计算ATP的方法应用起来比较复杂。

    c)向前看的累计ATP

    向前看的累计ATP等于前一个时区的ATP加上本时区的主生产计划量,减去本时区的未交付的客户订单,再减去所有为满足未来时区的客户订单承诺所需求的量。

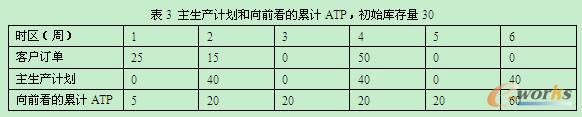

主生产计划和向前看的累计ATP,初始库存量30

    表3是关于计算向前看的累计ATP的例子。这样计算出来的ATP和不向前看的累计ATP的区别在于,在一个时区产生的ATP不包括用来满足未来时区需求的数量。例如,从第2周到第5周,ATP都是20。这样,在接到一份新的客户订单时,只需要根据上表中的最后一行的ATP做出承诺,然后重新计算累计ATP即可,换言之,新的客户订单承诺不会破坏原来已经做出的客户订单承诺。

    对于以上三种计算ATP的方法,使用比较多的是离散的ATP和向前看的累计ATP。用户在进行客户订单承诺的实践中要看自己的产品适合使用什么方法。概括地说,如果产品的时令性比较强,则适合使用离散的ATP,否则,适合使用向前看的累计ATP。





      欢迎您发表自己的评论。您的评论将被网络上成千上万的读者所共享,我们将对您的慷慨深表感谢。
| 打印本页 | 关闭窗口
      本站发表读者评论,并不代表我们赞同或者支持读者的观点。我们的立场仅限于传播更多读者感兴趣的信息。

友情链接申请〉|||||| 更多..........
24小时客服电话:「广东:13922515848」  「0769-82286226」
公司地址:广东省东莞市长安镇莲花E区 邮编:523850
Copyright@2005-2008 东莞市锐谷网络贸易有限公司    版权所有·南方企业文化宣传网 粤ICP备08012228号
